台中老屋翻新流程:從屋況評估到施工、完工點交

By 牛宇凡|九央設計事業2026年10月19日觀看次數:34次
台中老屋翻新流程:從屋況評估到施工、完工點交
拆前圈範圍,拆後確認變更,封閉前留下紀錄

台中老屋翻新先從現況調查與保留範圍開始,再把設計、估價及施工條件對齊。需要拆除的部分,拆後另留一次屋況與變更確認;管線、防水等將被遮蔽的工程,依本案約定完成檢查與紀錄,最後逐項點交、追蹤改善並收齊保固資料,而不是只照固定工序排入住日。

文章目錄

  1. 01|老屋翻新先做什麼
  2. 02|屋況評估
  3. 03|施工前範圍與程序
  4. 04|拆除後重新確認屋況
  5. 05|管線與防水檢查
  6. 06|表面與設備整合
  7. 07|完工點交與保固資料
  8. 08|老屋翻新常見問題

老屋翻新先做什麼?先查清現況,再排施工

先弄清楚原有裝修、管線與設備的狀況,決定這次保留、修整及重做的邊界,再進入設計與工程安排。老屋翻新和新成屋裝潢的差別,不只是多一道拆除;原有材料下方、天花內或櫃體背後的狀況,也可能改變原先估計的範圍。

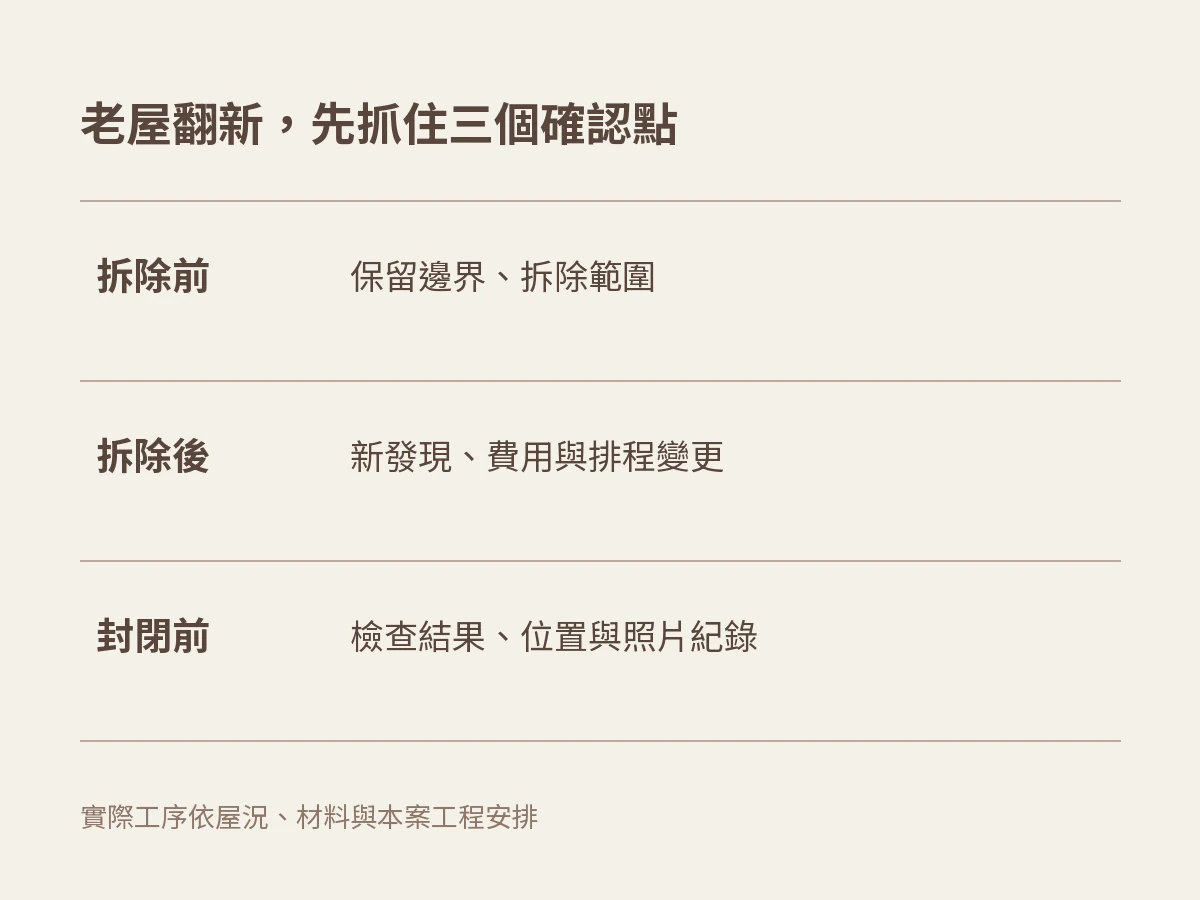

屋主可以用五個確認節點掌握進度:屋況與範圍、施工前定案、拆除後複核、隱蔽前檢查、完工點交。它們是討論的順序,不是每個家都要全拆、換管、做滿天花的固定工項表。

局部更新與整體翻新,不從同一張清單開始

若只更新客廳、原廚衛與地板繼續使用,重點是保護、交界修補,以及新增設備會不會牽動保留區。若廚衛、管線與格局都調整,就要提早釐清設備需求、拆除界線及拆後待確認事項。若已有漏水、異常裂損或來源未明的問題,先請合適的專業人員調查,不直接用新表面遮住。

九央既有的中古屋哪些保留、哪些建議重做,著重保留與重做的判斷;本文接著說明,選好方向後,如何把未知事項、變更、檢查與點交接成可追蹤的流程。

屋況評估:把看見的問題與還沒看見的部分分開

第一次現勘不只丈量尺寸,也要建立原有裝修與問題紀錄。屋主提供使用經驗,設計與工程人員核對可見狀況;無法直接確認的部位,則寫下後續要如何調查,不把「目前沒看到」當成「確定沒有」。

先整理修繕經過、既有圖面與設備資料

帶上現有平面圖、過去裝修或修繕資料、設備型號,以及漏水、跳電、排水不順等發生位置與情境。若記得問題在下雨、特定設備啟動或樓上用水時出現,也一併說明;這些是調查線索,不是自行判定原因。

現場可依空間記錄牆地坪、門窗、天花、固定櫃與廚衛設備,拍攝全景與問題近照,讓照片能對回位置。管線、用電與結構是否需要進一步檢查,由相關專業人員依本案判斷,不能僅用屋齡或外觀替所有房子下結論。

保留清單要寫到邊界,不只寫「地板不動」

例如地板預計保留,就一起確認櫃體拆掉後露出的區域、管線施工可能經過的位置、門口高差與新舊材料接縫。廚具要沿用,也要核對新的電器及維修需求能否接上,而不是只看門片還新不新。

每一項可先標成「預計保留」「局部處理」「預計重做」或「待揭露確認」,附上原因與下一次確認時點。尚未查清的事項不必假裝已定案,但應讓它在估價與排程裡有位置。

施工前:先對齊範圍、估價與必要程序

開工前,要讓保留清單、設計圖、材料與報價講同一件事。未知項目可以保留條件,但不能只剩一句「到時候再說」;要約定看到什麼狀況後重新估價、由誰確認,以及確認前哪些工作先不往下做。

拆除、修復與保護,分別確認做到哪裡

拆除範圍要能對到圖面與現場標示,包含哪些牆面、天花、櫃體或設備,以及保留區如何保護。拆完後的基底處理、相鄰完成面修補、搬運與清運是否包含,也要核對,避免把「拆掉」誤認為已含後續全部恢復。

估價內的暫估、另計與排除項目,應分別說明採用基準與確認方式。想逐列核對時,可參考報價單的範圍、規格與另計費用判讀;本篇不另訂通用預備金比例,也不把尚未報價的工作算成零元。

社區進場與法定申辦是兩件事

台中住宅是否需要室內裝修申請、採何種程序,應由承接的合適專業人員依建築物與實際工程確認;不能只憑屋齡、坪數或「只做室內」自行判斷。需辦理的案件,將相關許可、圖說及完工查驗文件納入排程與交付範圍。

同時向社區核對施工時段、公共區域保護、材料搬運及電梯使用等進場條件。取得社區同意,不代表法定程序已完成。涉及牆體或構造的拆改,更不能由裝潢照片或鄰居做法決定可行性。

台中老屋翻新流程:從屋況評估到施工、完工點交

拆除後:先重新確認屋況,再決定變更

需要拆除的老屋,應預先安排拆後複核,不把它當成臨時插進來的麻煩。當原本遮住的部位露出,先核對保留條件是否仍成立,再決定有沒有必要調整後續工程。

同一個位置,對照原判斷與現場新發現

例如原想保留的牆面,拆櫃後才看見局部異常;或原先無法確認的排水路徑,在開啟後需要進一步調查。請團隊記下位置、照片、觀察結果與建議處理方式,區分「已確認的原因」和「仍待調查的可能性」,不要把所有新發現直接歸成整區重做。

若發現疑似涉及安全、持續漏水或其他不能直接覆蓋的狀況,先停止受影響部位的後續覆蓋或拆改,交由合適專業人員確認。原本保留的範圍要改動時,也應同步告知屋主,不能只因工班已在現場就順勢擴大。

每次追加或退減,都留下可回頭核對的一筆

一筆變更至少寫明:發現日期與位置、原因、原約定範圍、擬新增或取消的工作、費用計算依據、排程影響、採用的圖面版本,以及確認人與確認時間。金額尚未確認時,就標在變更紀錄中,不先當成已核准。

例如「原預計保留的玄關地坪,拆櫃後局部缺損」可以比較局部修補、調整櫃體遮蔽範圍或更換局部材料,請團隊分別說明接縫、使用與費用影響,再選擇。這是無金額的判斷示例,不是九央實際案例,也不保證每種做法都適用。

變更若讓總額超出可負擔範圍,可接著用裝潢超預算後的必做、可調整與可延後取捨重新整理。先確認必要處理與替代案,再更新圖面、報價和排程,不以刪掉一行名稱代替範圍變更。

管線與防水:把檢查排在被遮住之前

將被磁磚、牆面、天花或固定櫃遮住的工程,應在相應覆蓋作業前完成本案約定的確認,並留下可辨識位置的紀錄。屋主不必自己操作測試,但要先知道誰檢查、按什麼方式判定,以及發現問題後怎麼處理。

管線:先說清楚保留、更新與接合的位置

請相關施工與設備人員說明本次給排水、電氣及空調等涉及哪些路徑、哪些沿用,以及新舊接合或設備端點在哪裡。檢查方式與範圍依實際系統、材料及專業要求安排,不用「全部看起來很整齊」替代功能與安全確認。

隱蔽前的照片應能對回房間、牆面與圖面位置,配合更新後的配置或路徑紀錄保存;後續封板前,也核對需保留的維修位置是否仍可到達。照片是追蹤依據,不是單憑畫面就能證明管線合格。

防水:施工條件、檢測與改善後確認一起安排

若本次包含防水工程,先約定施作範圍、採用材料系統、基底處理與接合處,以及檢查或試水的方式和紀錄。養護與檢測條件依實際材料說明及專業判斷確認,不將網路上的固定時數、水深或單一做法套在所有衛浴。

若檢查發現異常,記錄改善範圍與再次確認結果,再安排後續覆蓋。施工中的防水檢查,和完工後查看用水、排水及周邊狀況,是不同節點;不能因最後磁磚外觀漂亮,就省略前面的紀錄。

表面與設備整合:先確認介面,再安排收尾與進場

基底、管線與相關檢查確認後,依本案材料及工法安排後續施工。木作、櫃體、地坪與油漆的先後不宜在文章裡定成一條通用順序;屋主要抓的是哪些條件尚未完成、會影響哪一項工作。

老屋保留區,特別留意新舊交界

櫃體移除後的地坪、新門框和舊牆、更新天花和保留設備,都要在定案與現場複核時說清楚完成方式。原有材料若無法找到相同批次,先確認可接受的色差、接縫與替代範圍,不等完工才比較「怎麼和原本不一樣」。

空調、廚具與家電,分清規格確認和機器進場

會影響配管、電源、櫃體開口與維修空間的設備,應提早確認型號及安裝條件;實際送貨與安裝則依現場可承接的時間安排。空調尤其要一起核對設備位置、排水、管路與清洗檢修,不等天花或固定櫃完成才開始選形式。

設計定案、設備下單、送貨與安裝如何分開安排,可延伸看新成屋流程中的設備與家具進場確認;老屋另需加上保留區保護、拆後變更與既有設備的銜接,不直接套用新成屋的工程範圍。

完工點交:把缺失、紀錄與保固資料一併交清楚

點交不只是走一圈看新不新。先依確認後的圖面、材料、報價與變更紀錄核對施作,再確認功能、待改善事項和後續聯絡資料;尚未完成的內容要有位置、責任窗口與追蹤方式。

把日常操作和需要專業確認的項目分開

屋主可與團隊確認門片、抽屜、五金及設備操作,查看新舊交界和保留項目是否符合約定,並核對用水、排水及設備測試是否已依分工完成。電氣、結構及其他專業檢查不由屋主自行拆開或操作危險測試,也不以家用操作取代。

每一項待改善事項寫下區域、問題照片、處理內容、負責窗口與約定時間,改善後再確認結果。是否影響入住、使用及付款,依實際契約和雙方確認處理,不把尚未改善的內容當成已結案。

交付資料要能支援日後維修

和團隊約定收齊本次最終圖面、變更紀錄、隱蔽工程照片及相應檢查紀錄、材料與設備型號、操作保養說明,以及必要的申辦或完工文件。資料可用電子檔整理,但檔名與位置應讓屋主找得到,不只留在不同工班的手機裡。

工程保固、設備原廠保固與原本保留物件,應分別說明範圍、起算條件、期限、排除事項和報修方式。保固內容應回到實際契約與設備文件確認,不因全屋翻新就認為所有原有物件也一併納入。

老屋翻新流程,屋主還會問的三個問題

沒有原始施工圖,還能開始規劃嗎?

可以先整理現況與需求,再由團隊說明可取得的資料、需補做的丈量或調查,以及哪些判斷仍有限制。重新丈量不等於已確認牆內管線或構造;拆改範圍仍需依實際資料與專業評估處理。

正在住的房子,可以分區翻新嗎?

要先評估施工與生活的出入、粉塵隔離、噪音、用水用電及安全條件。即使房間不施工,共用管線或廚衛也可能受影響;不能只因門能關上就判斷可邊住邊做,必要時另作暫住安排。

能先找工班全部拆完,再找設計師嗎?

若還沒確認保留範圍、可拆部位與下一步調查,先全拆可能失去原有條件,也會讓責任與費用更難銜接。可先請承接團隊整合調查與拆除計畫;是否需要局部開啟查驗,和直接全面拆光,是不同決定。

帶著屋況與保留清單,討論下一步該確認什麼

若正在規劃台中中古屋或老屋翻新,可以整理現況照片、既有圖面、修繕經過、希望保留的裝修與設備,以及可接受的預算和暫住安排,透過九央住宅設計諮詢討論調查與工程範圍。還無法確認的屋況也可以明確提出,先約定如何查清,再安排後面的設計與施工。
