【裝潢實戰 x AI視覺化】紅磚牆施工大解密 將深澀的工程細節轉換為 3D 圖解

By 牛宇凡 x 九央設計 x AI未來2026年04月27日觀看次數:15次
【裝潢實戰 x AI視覺化】紅磚牆施工大解密 將深澀的工程細節轉換為 3D 圖解
九央室內設計透過 AI 空間影像透視技術,將深澀的工程細節轉換為 3D 圖解,帶您剖析牆體內看不見的秘密。

在台灣裝修中,「紅磚牆」是最具溫度卻也最考驗工藝的項目。一道能挺過地震的牆,絕非單純堆疊磚塊那麼簡單,它背後蘊含著極度嚴格的力學工序與純手工的微觀校準。九央室內設計透過 AI 空間影像透視技術,將深澀的工程細節轉換為 3D 圖解,帶您剖析牆體內看不見的秘密。
第一階段:單體解析與材料特性
紅磚牆的基礎,源於對「單排疊砌法」的精準掌握。
標準尺寸: 紅磚約 20cm × 9cm × 5cm,因窯廠生產差異會略有微小公差。
完工厚度: 磚體加上雙面約各 1.5 公分的砂漿打底與粉光,最終牆體厚度約落在 11 到 12 公分。

【裝潢實戰 x AI視覺化】紅磚牆施工大解密 將深澀的工程細節轉換為 3D 圖解

物理特性: 紅磚表面毛細孔多、吸水性極強。若施工未妥善處理水分,磚塊會瞬間吸乾砂漿中的水,導致水泥無法完成「水化作用」而粉化,這正是牆體結構脆弱的致命主因。

第二階段:施工核心工序與水分控制

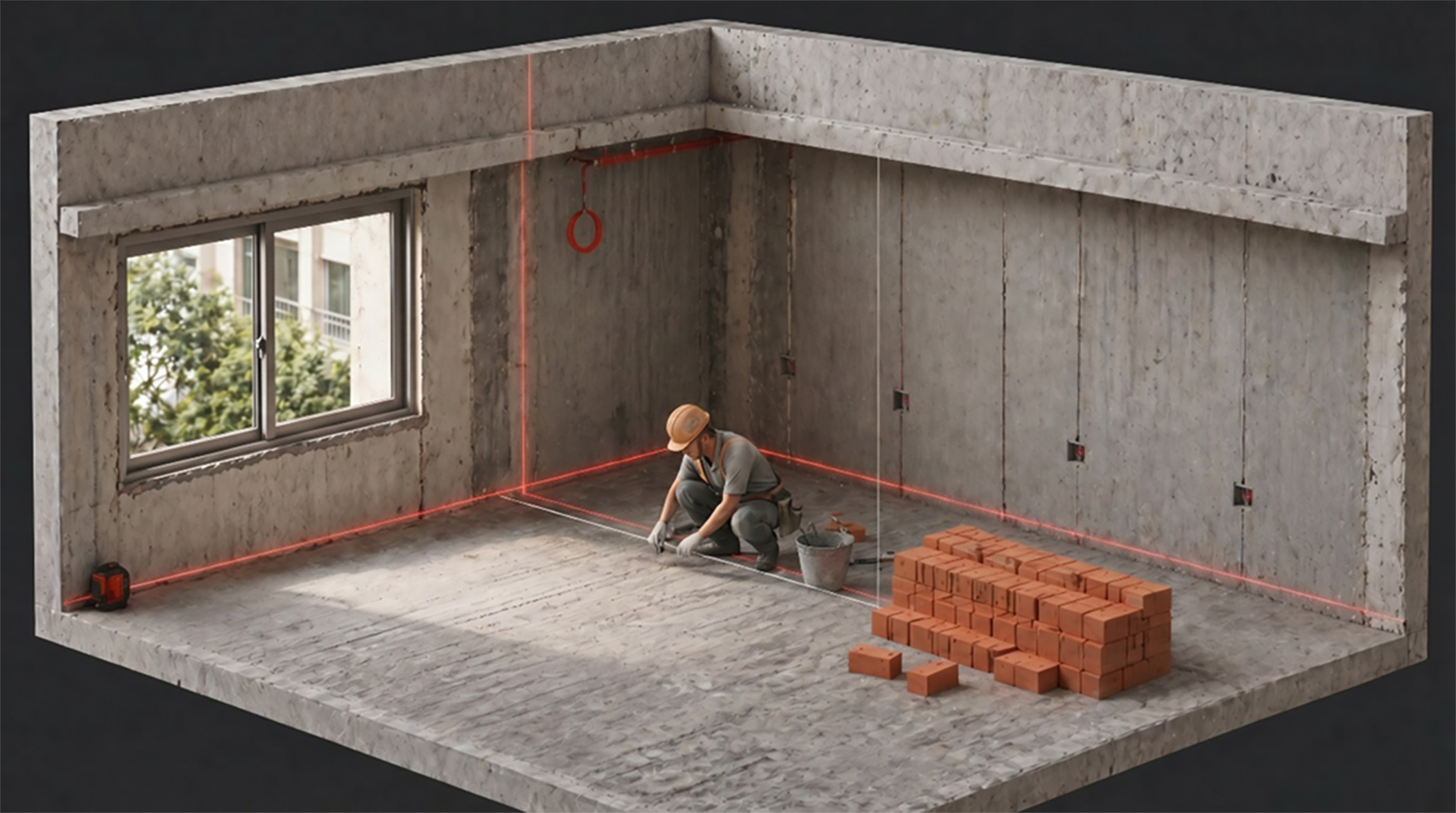

基地打毛與全區大放樣: 砌磚前,需使用雷射水平儀定出精準的垂直與水平基準線。雷射光就像這面牆的「總地圖」,決定了牆體起始點與 90 度直角。同時,針對與磚牆接觸的 RC 樓板或舊牆面,必須進行「打毛」處理,確保新砂漿能與原始結構緊密咬合。

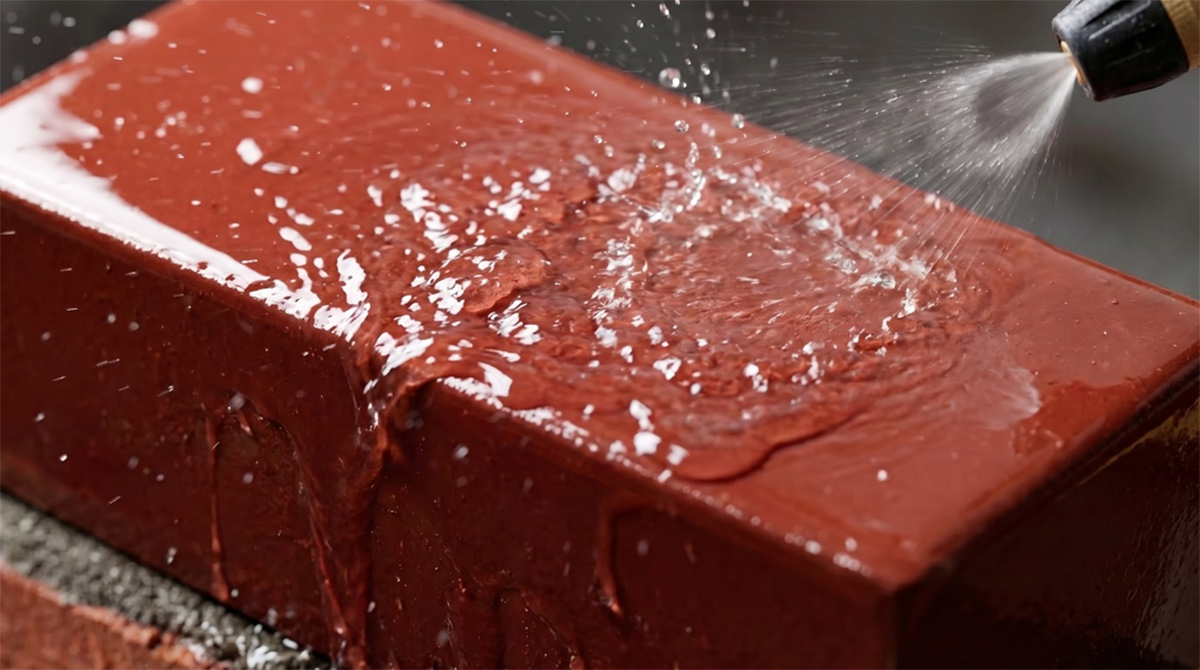

水分控制(過水法): 現場師傅會將紅磚預先過水,使磚塊達到「外乾內飽和」狀態,並在 1:3 砂漿中添加海菜粉(保水劑)鎖住水分。 (注意:考量大樓防水與滲透問題,若無法在室內大規模浸濕,需改採預先在窯場或戶外處理好水分的磚塊進場。)

第三階段:結構力學佈局與疊砌導航
微觀疊砌導航(拉水線與閃線): 雷射決定了牆「蓋在哪裡不歪斜」,但水線(尼龍線)才決定了這面牆「表面夠不夠平整」。實務上,師傅會在兩端疊起基準磚後,拉起緊繃的水線。中間的紅磚必須一顆顆對齊水線疊砌。魔鬼細節在於「閃線」:磚塊邊緣必須極度靠近水線,卻要保持 1-2 毫米的微小縫隙,絕不能碰到線,以免推歪水線導致整道牆「膨肚(彎曲變形)」。

【裝潢實戰 x AI視覺化】紅磚牆施工大解密 將深澀的工程細節轉換為 3D 圖解

1/2 交丁(錯縫疊砌)與立體咬合: 上下層磚塊必須嚴格交錯 1/2,嚴禁出現貫穿的垂直通縫。實務上,平排的磚與磚之間需預留 1 到 2 公分的垂直縫隙;當砂漿水平鋪設時,會自然向下擠壓流入垂直縫中,形成 3D 立體的十字網狀結構,大幅提升整體咬合力。

【裝潢實戰 x AI視覺化】紅磚牆施工大解密 將深澀的工程細節轉換為 3D 圖解

嚴禁滿鋪抹平(預留抓結空間): 磚縫表面的砂漿切忌「滿鋪」或與磚面齊平。必須刻意保持微凹狀態,為後續的「粗胚打底」預留機械抓結的空間。

【裝潢實戰 x AI視覺化】紅磚牆施工大解密 將深澀的工程細節轉換為 3D 圖解

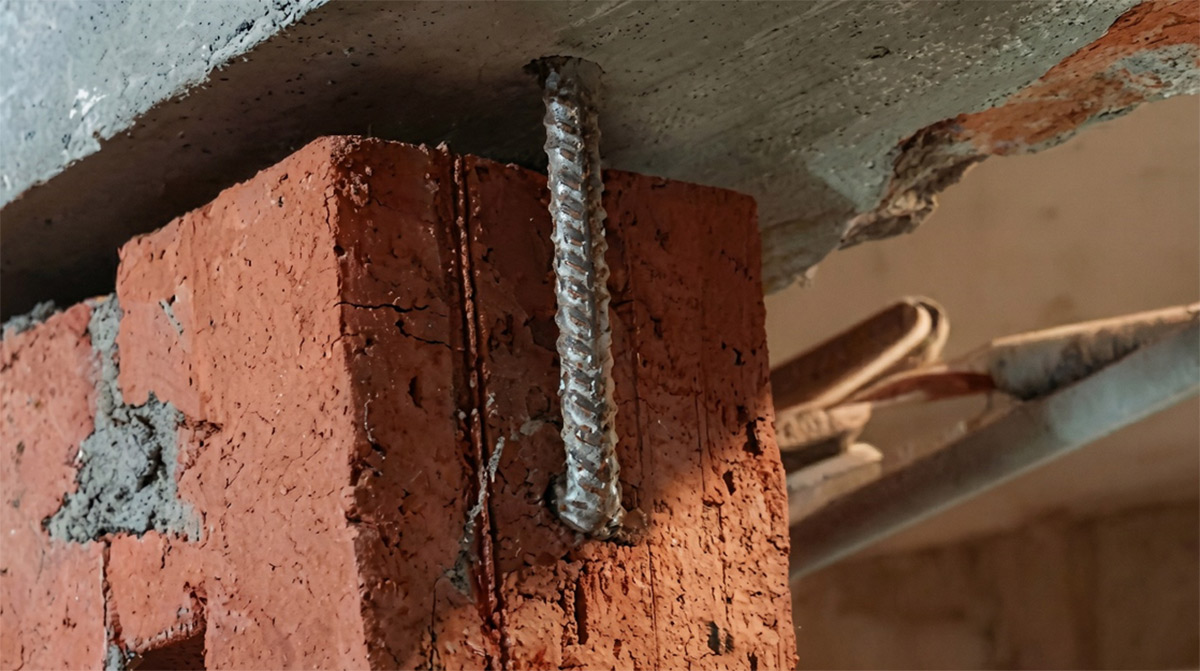

植筋拉結: 新磚牆銜接舊 RC 牆時,每 40 到 50 公分(約每砌 7-8 層磚)須鑽孔植入 3 分鋼筋,並確實清孔灌注植筋膠。這就像安全帶,將新牆體牢牢鎖在主結構上。
開口處理: 門窗上方必須設置「楣樑」(RC 或型鋼),以承擔上方磚牆的沉重下壓重量,防止日後門窗框變形。
第四階段:乾固限制與粗胚打底

分日疊砌的物理極限 單日砌磚高度不得超過 1.2 到 1.5 公尺,原因如下:

1.    避免底層砂漿擠壓溢出: 剛拌合的砂漿是濕軟泥狀。若一天疊了 2 到 3 公尺高,上層數百公斤的重量會壓在未乾的砂漿上,導致底層流失、磚縫變薄。

2.    確保垂直與水平度(不走鐘): 軟爛的砂漿無法固定磚塊。疊得太高,只要受一點側向力(如風吹或重力不均),整道牆就會像疊疊樂般傾斜。
【業界實態揭密】為什麼實務上常看到師傅一天砌很高?

這往往是「趕工」與「利潤」的現實考量,但也伴隨極高風險:
工班調度與成本壓力: 師傅出班一天就是一天工資。若分兩三天做,師傅必須奔波或乾等,極不符合成本效益。
一天完工的致命缺陷: 為了疊高,師傅會刻意把砂漿拌得「很乾」以防被擠壓。但缺乏水分的砂漿無法完成水化作用,乾燥後變成毫無黏性的「粉塊」,牆體輕輕一撞就裂。
依賴粉光遮掩: 許多人認為只要後續打底粉光抹平抹厚一點,屋主就看不出來。但沒有拉好水線、硬疊上去的牆體,內部結構應力依然極度脆弱。

第五階段:拋開教科書!工地實務的「看水路」與乾固時程

教科書常說「水泥養護 28 天」,但在台灣實務工地上並不現實。真正有經驗的師傅不看月曆,而是看「水路(水分蒸發狀態)」。很多人以為「牆壁要全乾才能做下一步」,這在泥作工程中是致命的錯誤!

第一道關卡:砌磚 ➔ 粗胚打底(實務等待:1 到 2 天,破解「全乾」迷思) 師傅會靜置 1 到 2 天,等待的是牆體的**「沉降定型」與砂漿的「初凝強度」。

判斷標準是觀察磚縫砂漿是否已「反白」(深灰變淺灰),此時牆面已能承受打底的抹刀推力。 為什麼不能等「全乾」? 如果紅磚牆 100% 徹底乾透,當濕軟的粗胚砂漿抹上牆時,極度飢渴的舊牆會瞬間引發「搶水效應」,吸乾新砂漿的水分。這會導致粗胚層無法完成水化作用而變成粉塊,日後牆面極易「膨拱(空鼓)」剝落。1 到 2 天的等待,能讓牆體達到「外乾內微濕」**的黃金狀態,這才是新舊砂漿完美咬合的秘密。

第二道關卡:粗胚打底 ➔ 表面粉光(實務眉角:半乾濕的黃金時機) 同樣的道理,粗胚若「乾到徹底」,表面會失去活性。實務派老師傅會抓粗胚層「半乾濕(軟身)」的時機(約打底後隔天或 2-3 天),此時水分已初步收縮但仍具吸附力,抹上粉光層才能讓兩者如同一體般完美鍵結。

致命的終極關卡:泥作完工 ➔ 油漆進場(實務等待:至少 2 到 3 週) 前面的工序不能全乾,但這一步必須乾透! 趕工的案場常在粉光完不到三天就叫油漆進場,這會將大量水分「封死」在牆內。日後水分向外蒸發就會破壞漆面,甚至帶出游離鈣,成為壁癌元凶。高標準做法是等待 2-3 週,並用含水率計測量至 8% 以下再批土。

【業界實態揭密】不合理的趕工,是壁癌與龜裂的溫床
泥作的「時間」本身就是一種建材。優秀的設計師會合理穿插水電、木作進場順序,來調配乾燥時間。若遇到極端趕工,往往就是犧牲材質間的融合度與應力,用未來的漏水與壁癌作為代價。
結語:讓知識與科技成為居家安全的後盾
透過 AI 視覺化與實務結合,九央室內設計希望能打破「憑感覺施工」的黑箱作業。紅磚牆的每一道工序、每一條水線、甚至每一天的等待,都是為了在未來幾十年為您擋下外力。了解標準工法,拒絕不合理趕工,才能真正捍衛居住安全。

常見問題 FAQ

Q1:為什麼規範要求砌磚牆一天只能砌 1.2 到 1.5 公尺高? 解答: 這是基於重力與水泥砂漿乾燥時間的物理學。剛拌合的砂漿濕軟,若一天疊太高,上層龐大重量會擠壓底層未乾砂漿,導致磚縫變薄、牆體歪斜甚至坍塌。

Q2:為什麼實務上常看到師傅一天就把磚牆砌到頂? 解答: 通常是為了節省工班調度與成本。為了硬疊上去,師傅會將砂漿拌得很乾,這導致水泥缺乏水分無法完成「水化作用」,乾燥後變成無黏性的粉塊,大幅減弱牆體抗震力。

Q3:紅磚施工前為什麼一定要澆水(過水)? 解答: 紅磚吸水率極高,乾燥的磚塊直接接觸砂漿會瞬間吸乾水分,導致水泥失去黏性。過水能讓磚塊達到「外乾內飽和」,確保砂漿緊密咬合。

Q4:新舊牆交接處不打鋼筋(植筋)會怎樣? 解答: 新磚牆與舊結構(如 RC 牆)材質無法自然融合,遇地震極易從交接處裂開。每 40-50 公分植入 3 分鋼筋(並確實清孔打膠),就像替牆壁繫安全帶,是防倒塌的必要工法。

Q5:實務上紅磚牆完工後,真的要等很久才能上油漆嗎?如果趕工會怎樣? 解答: 是的,這是實務上最不容妥協的階段。砌磚與打底粉光間,我們追求的是「外乾內微濕」的完美咬合,不需全乾;但泥作粉光完成後,強烈建議靜置 2-3 週讓深處水分徹底蒸發。若在微濕狀態下立刻批土上漆,會將濕氣封死,日後極易起泡龜裂,更是引發「壁癌」的最大元兇。
